您好,歡迎訪問南京巨廉建材有限公司!
文章出處:本站閱讀量:2811 次 發表時間:22-10-31
設備基礎灌漿

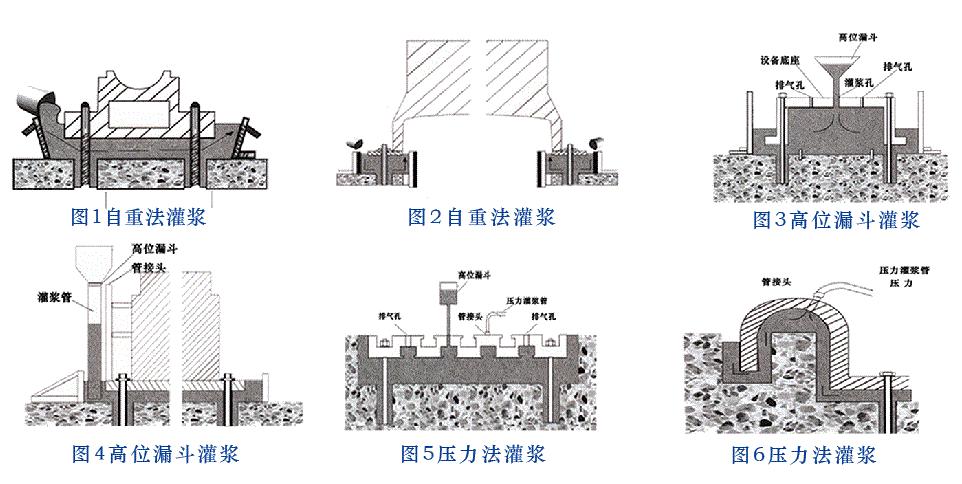

1.1 灌漿方法
(1)自重法 灌漿材料流動性好,在灌漿范圍內自由流動,如較長設備宜分段施工,長度以10m為宜。
(2)高位漏斗法僅靠灌漿料自身流動性不能滿足要求時,提高灌漿料的位能差,以滿足施工要求。
1.2 施工準備
(1)清掃設備基礎表面,不得有碎石、浮漿、浮灰、油污和脫模劑等雜物,灌漿前24h充分濕潤設備基礎表面。灌漿前1h應吸干積水。
(2)按灌漿施工圖支設模板。模板與基礎、模板與模板之間用水泥漿、膠帶等封縫,做到不漏漿。
(3)模板與設備底座四周的水平距離應大于200mm,以利灌漿施工。(4)模板頂部標高應高出設備底座上表面50mm。(5)灌漿中如出現跑漿,應及時處理。
1.3二次灌漿的技術要求
(1)灌漿應從一側開始,至另一側溢出為止,不得從四周同時進行灌漿。
(2) 灌漿開始后,連續進行,不能間斷,并盡可能縮短灌漿時間。
(3)灌漿過程中嚴禁振搗。必要時可用竹板條進行拉動導流。
(4)當灌漿層厚度超過300mm時,應分2次灌漿,但第2次灌漿厚度不宜超過100mm,且應在第1次灌漿后8~10h進行。
(5)有剪力坑的設備基礎,應先灌剪力坑24h后再進行二次灌漿。
(6)設備基礎灌漿完畢后,應在灌漿層終凝前沿設備基礎邊緣切45°斜角,不得將正在運轉的機器的振動傳給準備灌漿的基礎,如出現上述情況,灌漿時應停機,避免損壞未結硬的灌漿層,停機時間應符合拆模時間的規定。
2養護
(1)CGM灌漿料灌漿完畢后,應立即加蓋濕草袋或巖棉被,并保持濕潤。
(2)冬季施工時,養護措施還應符合《混凝土結構工程施工質量驗收規范》GB5020422002 的有關規定。
(3)高強無收縮灌漿料達到拆摸時間后,可進行設備安裝,具體時間見廠家施工說明。
拆模和養護時間及環境溫度的關系日低氣溫P°C -10~00~55~15≥15拆模時間Ph96724824養護時間Pd141077設備基礎剔除部分,可在灌漿完畢4h后(氣溫高于30 C時為2h后),即灌漿層硬化前用抹刀或鐵鍬等工具輕輕鏟除。
南京巨廉建材有限公司是一家干粉建材生產企業,集開發、生產、銷售、管理于一體的現代化企業。公司擁有中型粉體建材生產設備,完善的實驗檢測儀器,擁有多位多年經驗的技術專家,在滿足批量標準化生產的同時又可為客戶量身定制所需產品,現擁有房屋結構加固工程產品、設備安裝工程產品、裝配式工程產品、道路橋梁工程產品等四大系列。 我公司坐落于南京三江源工業區,公司成立以來,通過技術創新、完善企業經營管理,客戶已遍及全國大部分省市以及海外部分地區,目前公司產品年生產能力50000噸。公司擁有產品原料供應母公司企業,勵志從原料精心把關,精心挑選。產品產銷量居全國同行業前列,已形成原料,生產,銷售一條龍的,一體化生產企業···
